기반시설계획 - 항만

단계별 개발규모

  • 2030년까지 3,037천㎡ 조성, 6선석 개발 (2선석은 2025년까지 개발)
  • 2040년까지 4,514천㎡ 조성, 3선석 개발

시설배치

주변기능과 연계하여 복합물류시설부지, 지원시설부지, 공공시설부지 배치

단계별 부두 개발규모 산정
* 자료: 해양수산부. 2019.08. 제2차 신항만 건설 기본계획
시설배치 안내(구분, 선박규모, 소요연장(m), 소요 선석수(2030년/2040년), 계획연장(2030년/2040년)로 구분)
구분 선박규모 소요연장(m) 2030년 2040년
소요 선석수 계획연장 소요 선석수 계획연장
자동차 5만DWT 300 - - 1 300
일반잡화 5만DWT 280 5 1,580 1 280
컨테이너 4천TEV 380 1 380 - 515
크루즈부두 8만GT 430 - - 1 430
합계 - - 6 1,960 3 1,010

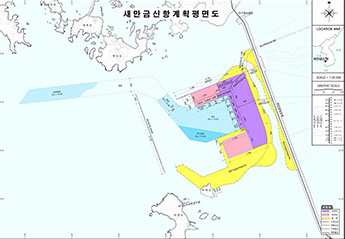

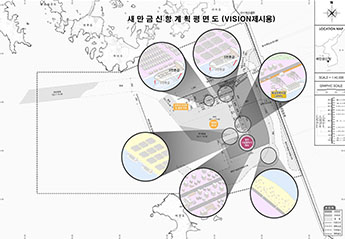

새만금 신항만 계획도
