사업개요
새만금 남북도로는 농생명용지, 국제협력용지, 관광 · 레저용지 등 3대 권역을 동서축과 연결하는 핵심 통로를 완성하는 사업입니다.
특히, 남북도로 조성을 통해 각 권역별 용지개발을 촉진하여 새만금 산업단지의 투자유치 및 새만금 사업의 성공을 위한 토대를 구축하는 기간 산업입니다.
기대효과
-
1
핵심 교통기능 확보
동서도로와 연결되어 새만금지역 동서남북을 잇는 핵심 교통의 기능을 합니다.
-
2
물류 관점의 활용
산업·연구, 국제협력, 관광레저 등 3대 권역의 연결을 통한 간선 기능을 합니다.
-
3
새만금 내 접근성 개선
남북도로 2단계 구간이 완료시 동서도로, 남북도로 1단계와 연계되어 새만금 내 접근성이 향상됩니다.
추진경과
남북도로 계획 노선도 : 새만금방조제, 신항만, 군장산단 인입철도, 새만금산업단지, 남북도로1단계, 산업연구용지, 동서도로,남북도로 2단계, 국제협력용지, 농생명용지, 관광레저용지, 새만금~군산복선전철, 군산공항, 농생명용지, 1공구(L=10.2km), 2공구(L=4.2km), 3공구(L=3.0km), 4공구(L=9.7km), 군산시, 부안군
산업연구용지-국제협력용지 연결
- 2014. 09 예비타당성 조사 완료(B/C=0.92, AHP=0.586)
- 2014. 11 입찰방법 심의(설계․시공 일괄 입찰)
- 2017. 12 실시설계 완료 및 본 공사 착공(3공구 디엘이앤씨, 4공구 SK건설)
- 2022. 12 준공
국제협력용지-농생명용지-관광레저용지
- 2014. 09 예비타당성 조사 완료(B/C=0.92, AHP=0.586)
- 2014. 11 입찰방법 심의(설계․시공 일괄 입찰)
- 2018. 12 실시설계 완료 및 공사착공(1공구 롯데건설, 2공구 포스코건설)
- 2023. 07 준공
사업내역
1단계. 산업연구용지-국제협력용지 연결
-
규모
연장 12.7㎞(신설), 6~8차로 (B=27~34m)
-
구간
부안군 하서면 백련리 14.4km 지점 ~ 군산시 오식도동
-
기간
`16~`22년
-
총 사업비
6,015억원 (전액국비)
2단계. 국제협력용지-농생명용지-관광레저용지 * `23년 세계잼버리대회 개최 전 개통 목표
-
규모
연장 14.4㎞, 6차로(B=27m)
-
구간
부안군 하서면 백련리 ~ 부안군 하서면 백련리 14.4km 지점
-
기간
`18~`23년
-
총 사업비
4,249억원 (전액국비)
공사현장
남북도로 1단계 공사 현장
-

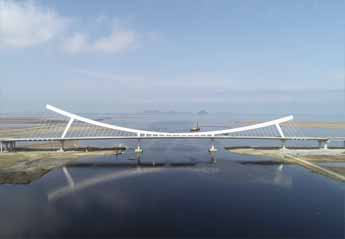

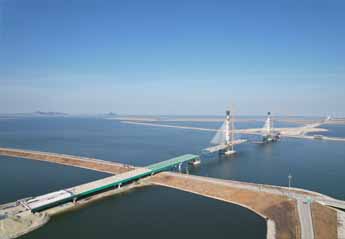

만경강 횡단 교량 -

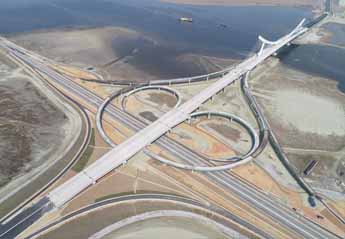

동서도로와 남북도로 입체교차 구간 -
수로교 시공 -
지하차도 시공
남북도로 2단계 공사 현장
-

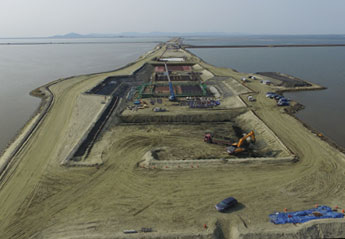

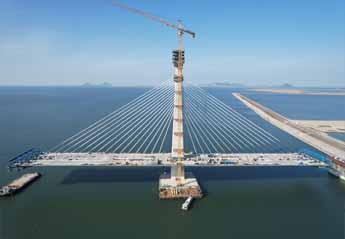

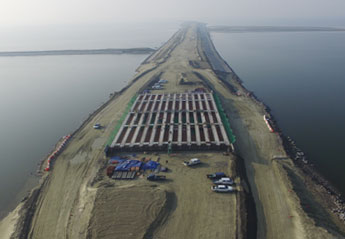

동진강 횡단 교량 -
동진강 횡단 교량 -

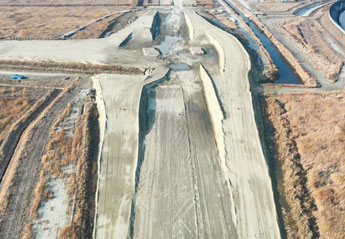

성토 및 다짐 -

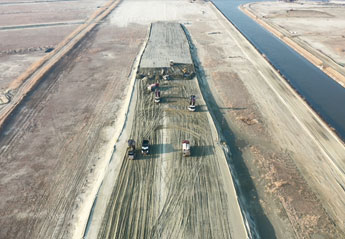

교차로 시공
-
