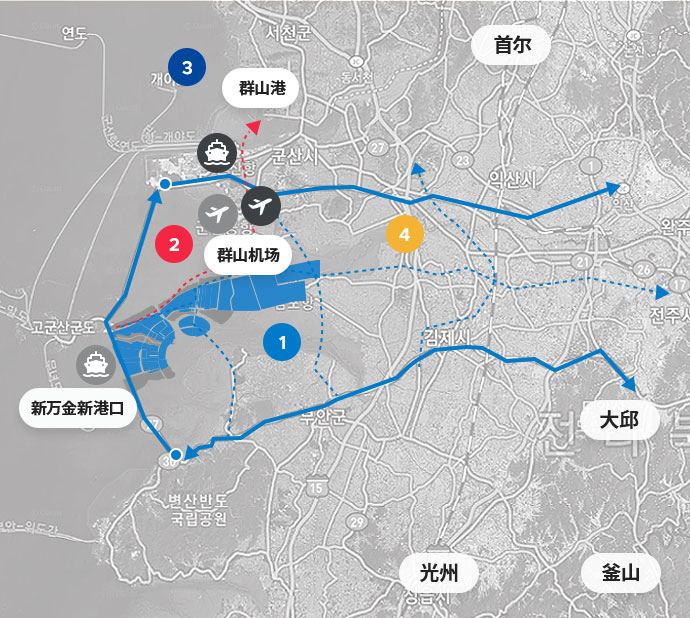

新万金事业概要

1 公路
目前 规划
2 铁路
规划
3 港口
目前 规划
4 机场
目前 规划
  • 新万金地区物流道路交通基础设施指南(项目内容、预计开通时间、物流方面的使用率)
    项目内容 预计开通时间 物流方面的使用率
    贯穿东西的道路

    全长16.47公里,四车道

    2020年
    • 新港口与高速公路连接
    • 提高国际合作用地等新万金事业地区的可达性(与新万金-全州高速公路、西海岸高速公路连接)
    贯穿南北的道路

    第1阶段:12.7公里(6~8车道)
    第2阶段: 14.4公里(6车道)

    第1阶段:2022年
    第2阶段:2023年
    • 通过产业研究、国际合作、观光休闲三大区域的连接,确保干线功能
    • 2023年世界童军大露营之前开通
    新万金~全州高速公路

    全长55.1公里(新万金~完州JCT),4车道

    2024年
    • 连接新万金~浦项之间的高速公路未开通区间及构建与新万金开发事业相联系的东西交通网络
    新万金地区之间的连接公路
    (规划中)

    全长20.7公里 4~6车道

    未定
    • 连结东西公路和亲水城市
    • 构筑新万金用地之间的交通网络
  • 新万金地区物流铁路交通基础设施指南(项目内容、预计开通时间、物流方面的使用率)
    项目内容 预计开通时间 物流方面的使用率
    セマングム港引入鉄道

    延長47.6km

    未定
    • セマングム新港湾~新空港~益山-大野鉄道間の連結で、産業貨物の輸送及び地域外へのアクセス向上を図る。
  • セマングム圏域物流港湾交通インフラ案内(事業内容, 竣工予定時期, 物流面での活用性)
    事業内容 竣工予定時期 物流面での活用性
    新万金新港口

    码头9船位,防波堤3.5公里, 护岸16.3公里,公路5.1公里

    第1阶段(6船位): 2030年
    *2船位预计于2025年竣工

    第2阶段(3船位): 2040年
    • 支持广域经济圈,构筑发挥环黄海圈物流、休闲观光功能的新港口基础设施
    • 通过建设一般杂货、集装箱、汽车、杂货、邮轮码头,增强对中国的可达性
  • 新万金地区物流机场交通基础设施指南(项目内容、预计启用时间、物流方面的使用率)
    项目内容 预计启用时间 物流方面的使用率
    新万金新机场

    跑道2500米×45米,停机坪. 25,200㎡、旅客终点站、货物终点站、停车场.

    2028年
    • 通过国际机场的建设,人员移动、旅游、物流、运输扩大,提高对世界的连接
